Du betrachtest gerade Big Picture – die letzte Bauetappe startet

Big Picture – die letzte Bauetappe startet

Wir schreiben den 1. Mai 2026 und „schon“ biegt das Projekt Big Picture auf die Zielgerade ein…

„Gerade erst“, so fühlt es sich an und dennoch schon fast „eine Ewigkeit her“, fand vor fast genau drei Jahren der Spatenstich zur ersten Etappe des Bauprojekts Big Picture statt, nämlich am 11. Juni 2023:

Seither sind wir, mit ganz wenigen „Ferienunterbrüchen“, stets am Bauen, mal mehr (Sockelgebäude, Küche), mal weniger (Lüftungszentrale Wirtschaftstrakt) gut sichtbar. Wo aber stehen wir denn genau im Hinblick auf den nahenden Abschluss im Dezember 2026…

Teilprojekte | Bauphasen-Plan

Nachstehend eine grafische Übersicht über die Teilprojekte:

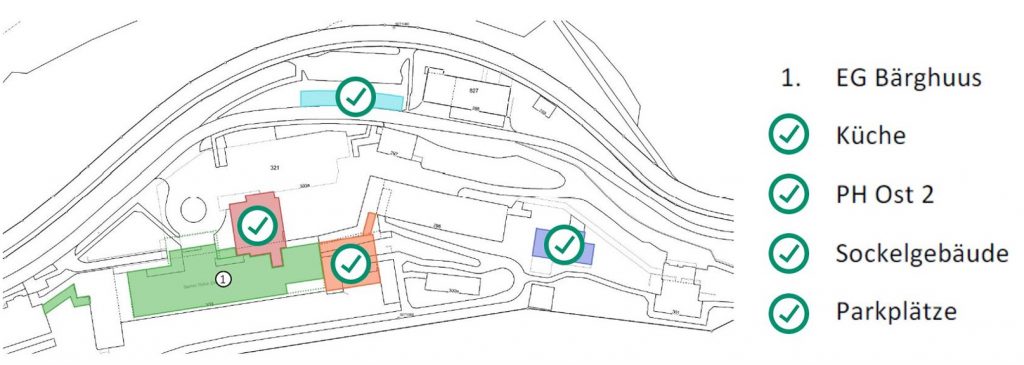

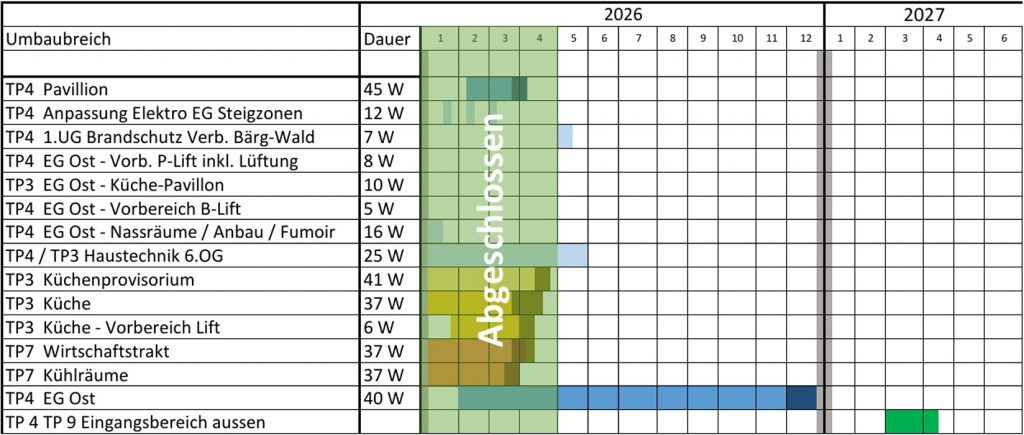

Was die obenstehende Grafik schon recht gut zeigt, die detailliertere Bauphasen-Übersicht aber noch eindrücklicher verdeutlicht, ist die Anzahl an bereits abgeschlossenen Etappen:

Aktueller Stand

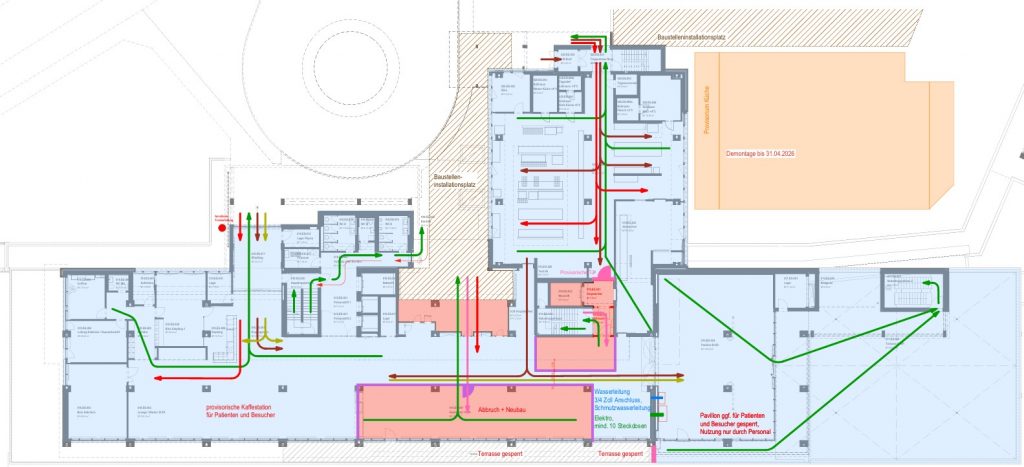

Wie die obenstehende Grafik zeigt, fokussieren sich die verbleibenden Arbeiten auf das Bärghuus EG Ost. Durch die vorangehenden Aufteilungen präsentiert sich die in Arbeit befindliche Etappe 4.2 aktuell als recht stark fragmentierter Baustellenbereich (rot dargestellt) mit drei separaten Schauplätzen, die von Anfang Mai bis in die zweite Hälfte Juli bearbeitet werden.

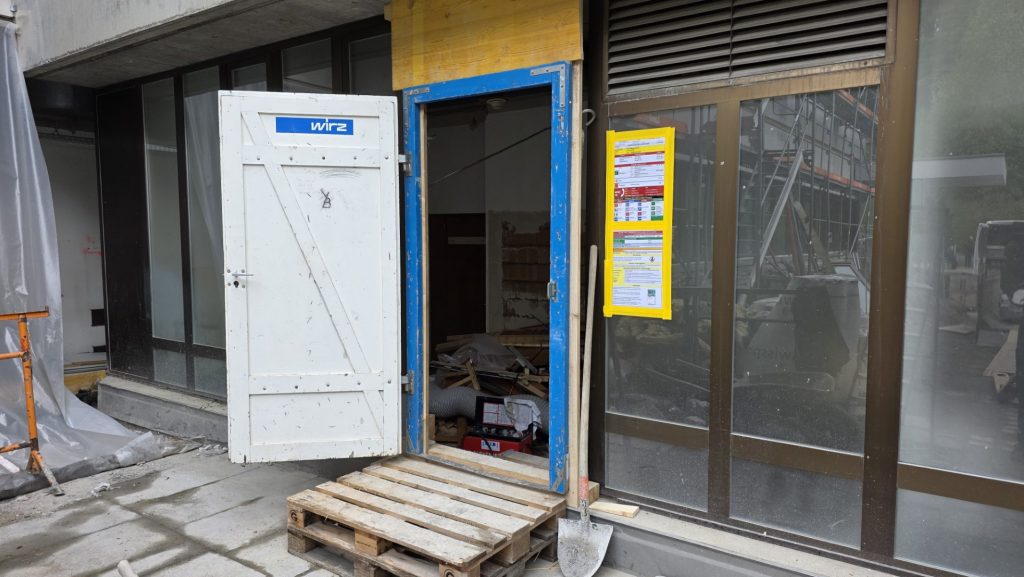

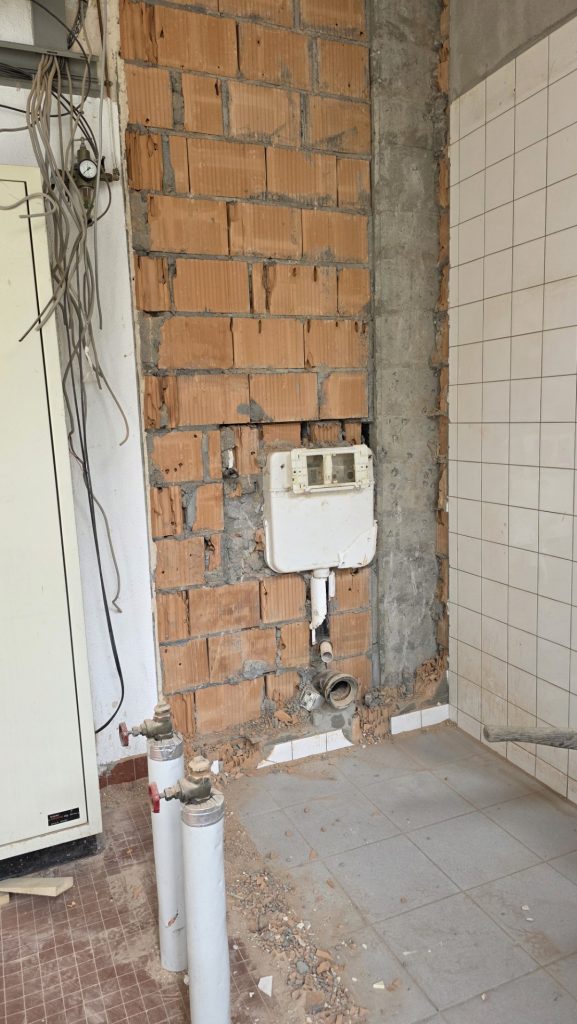

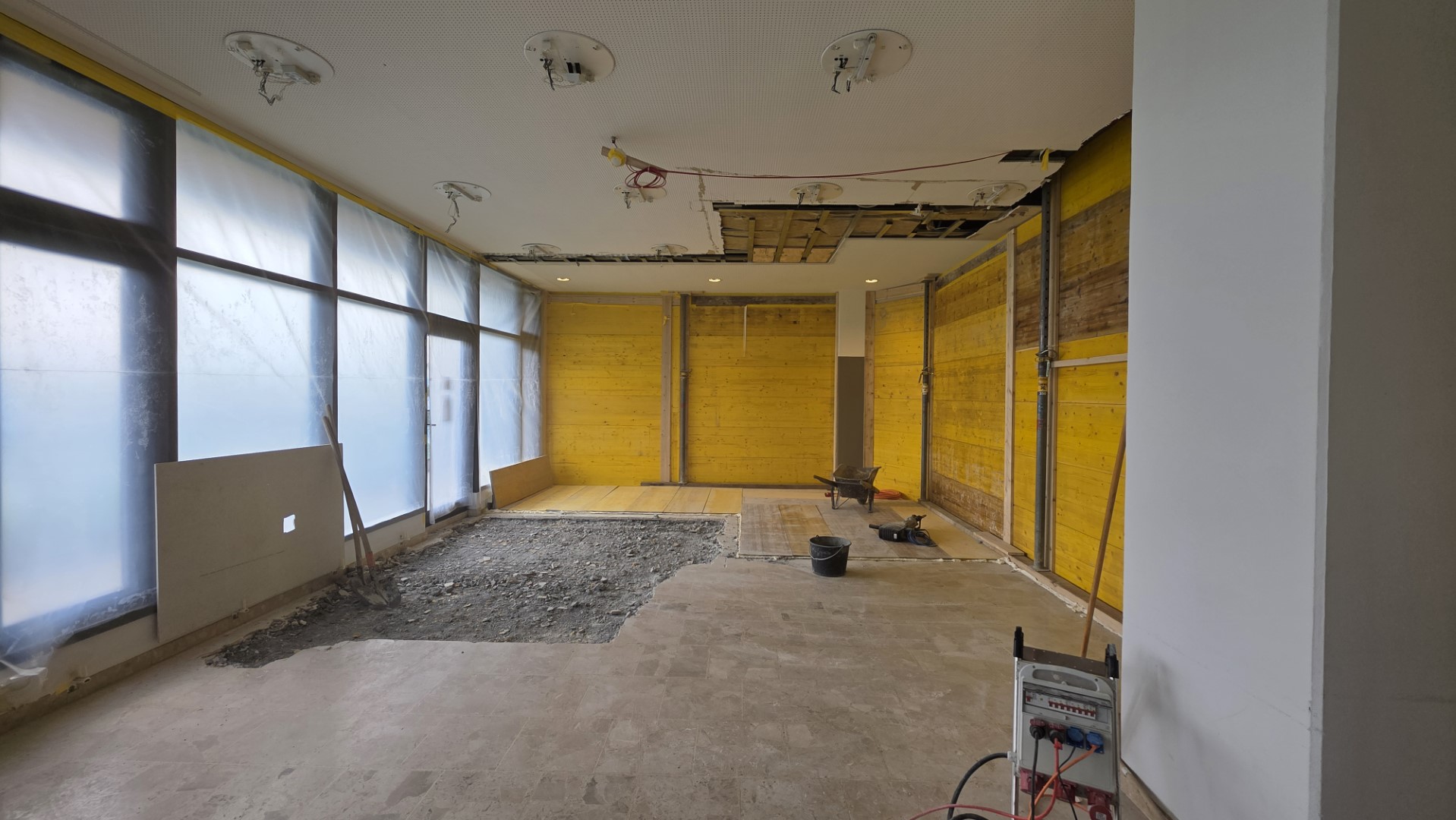

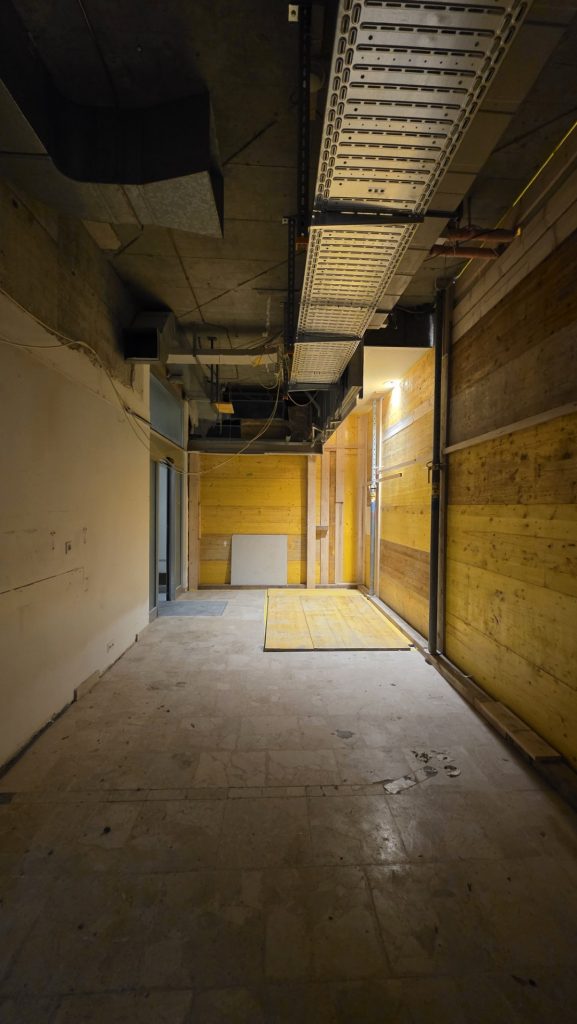

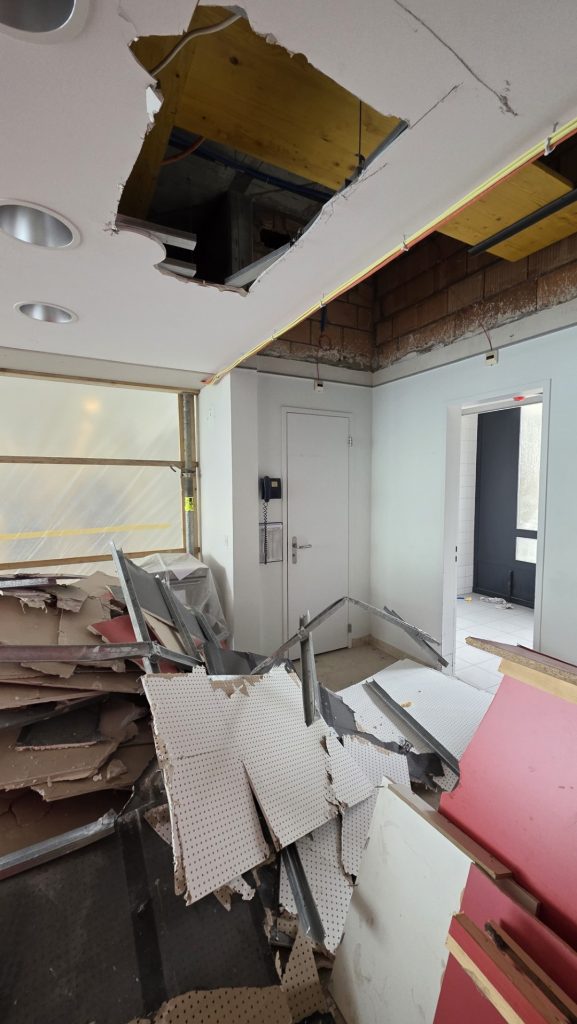

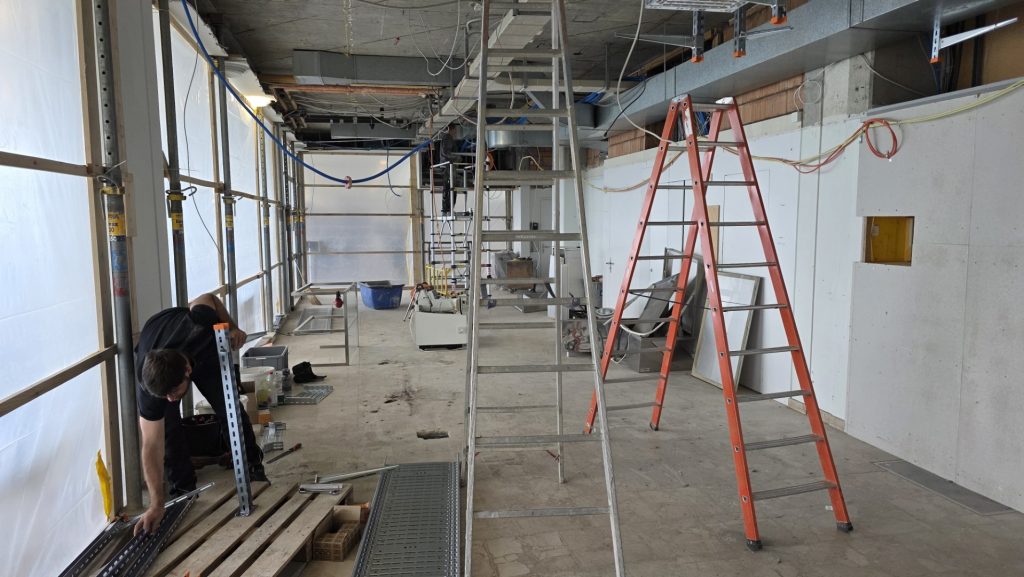

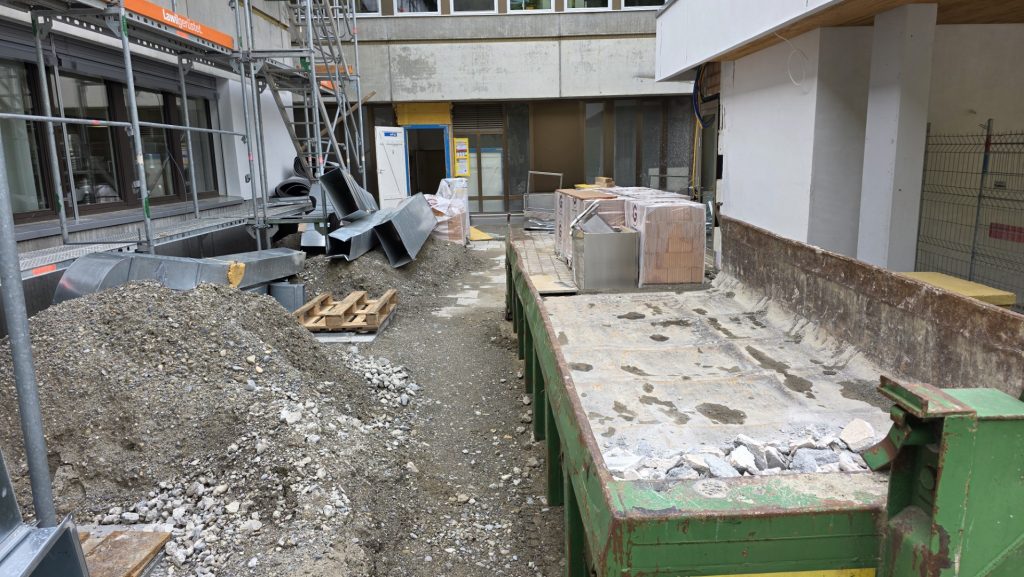

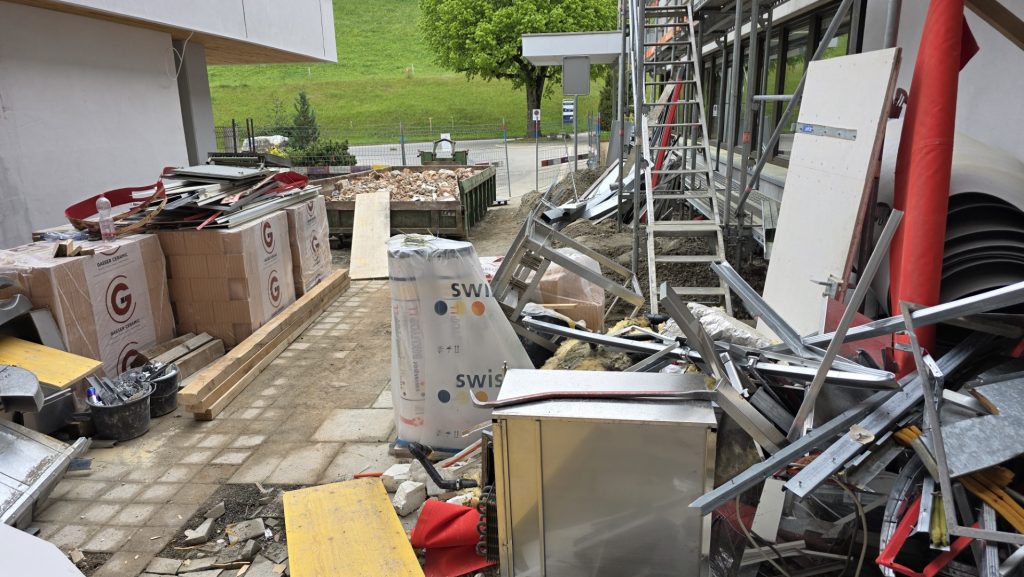

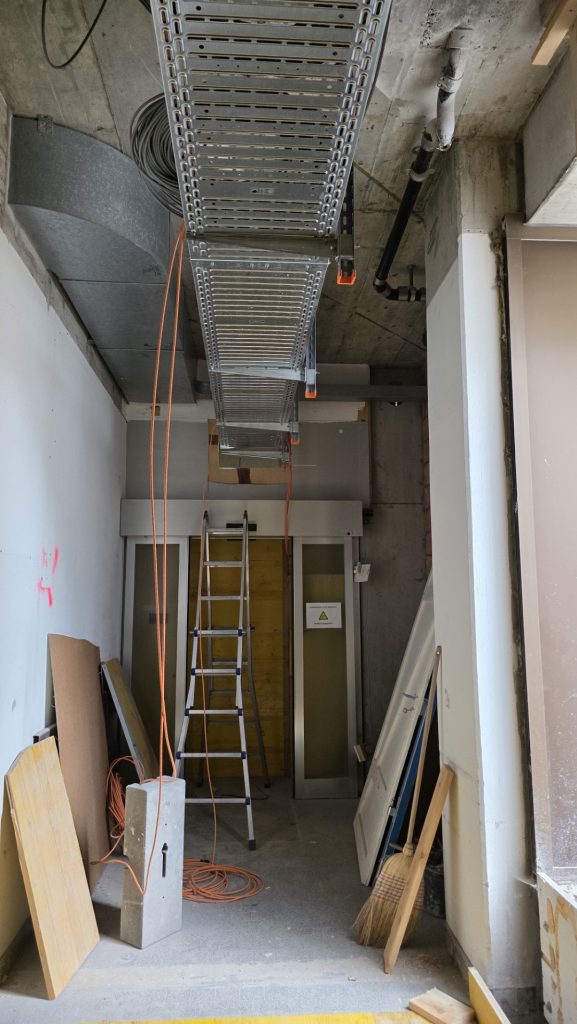

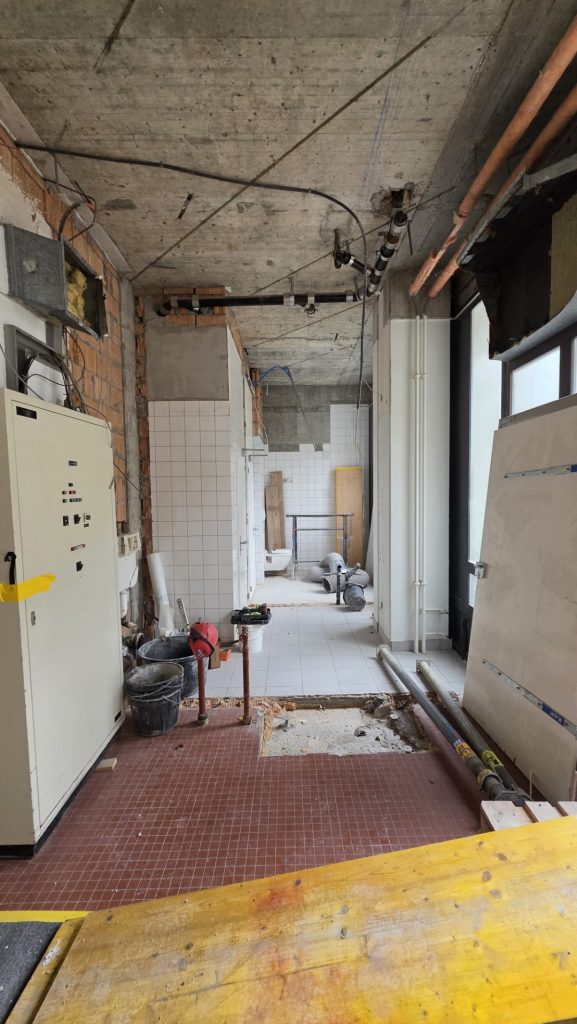

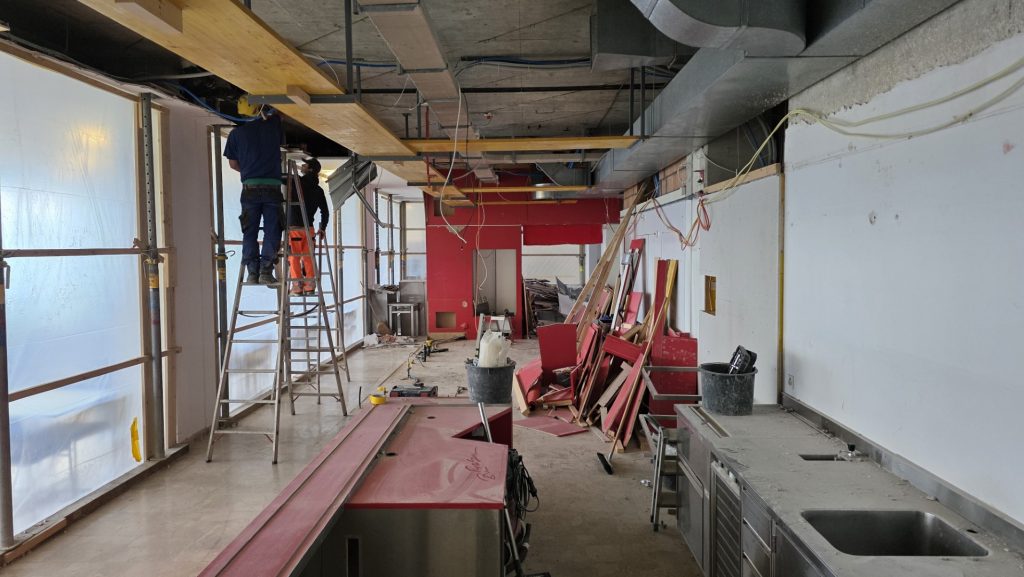

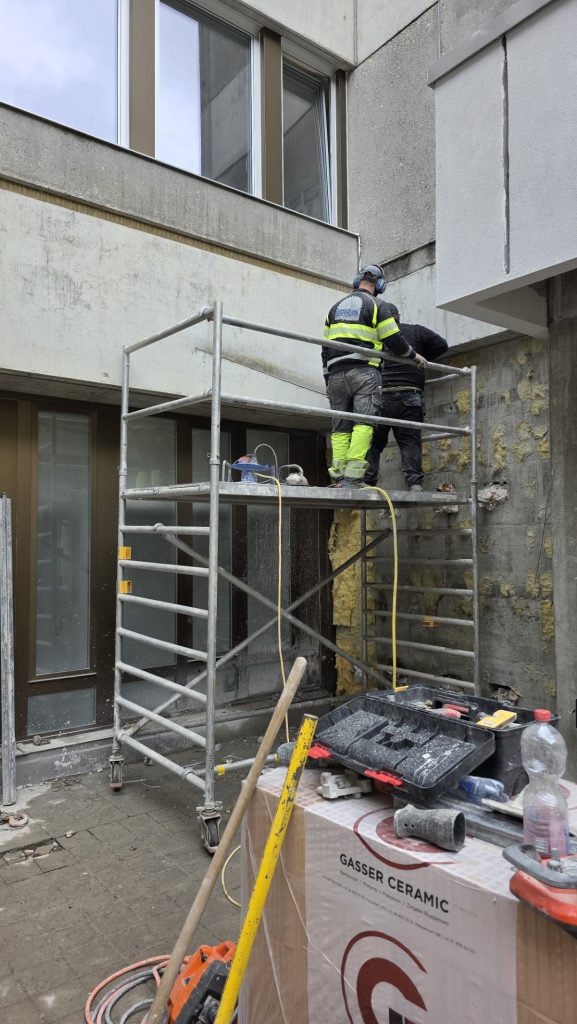

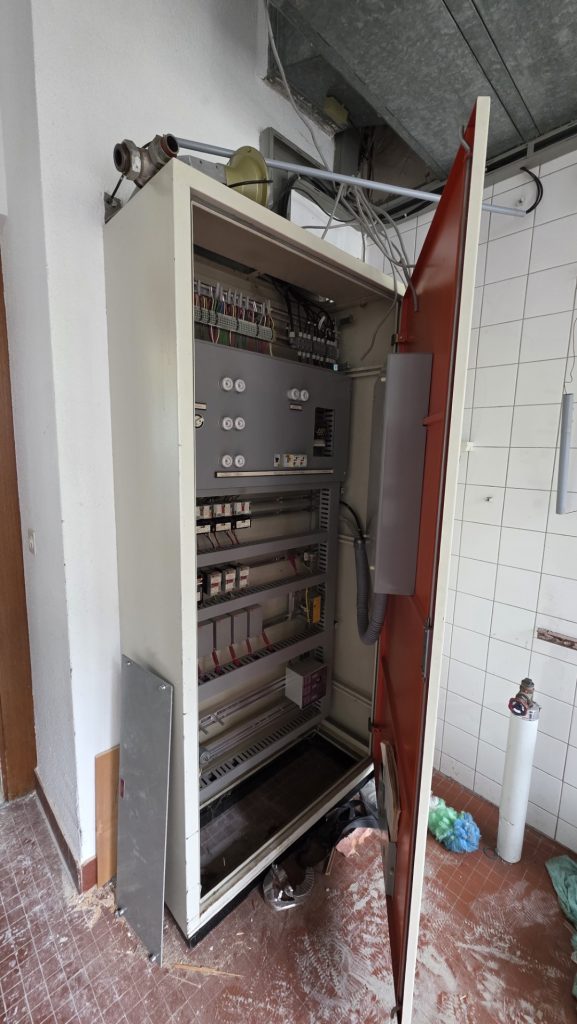

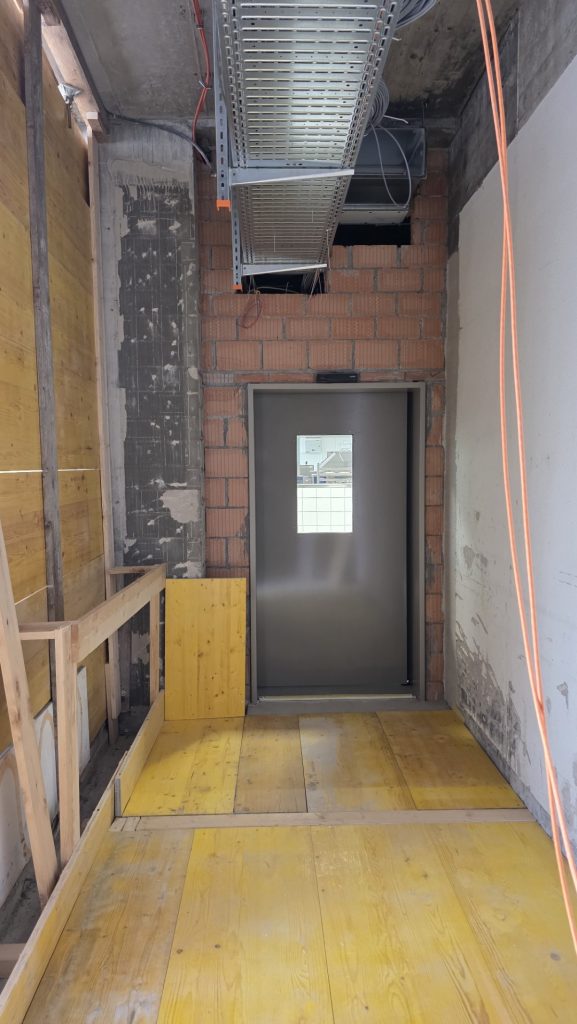

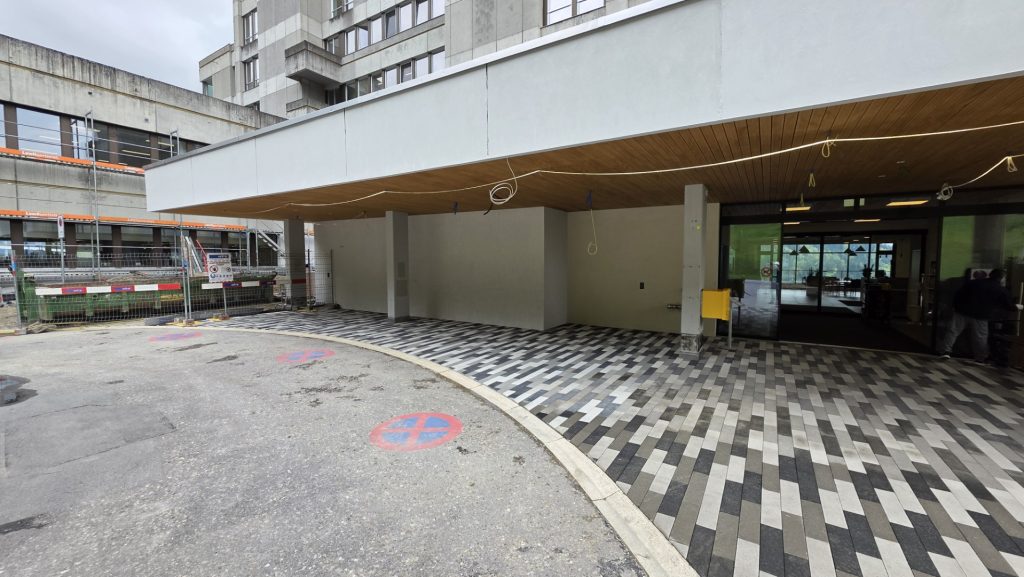

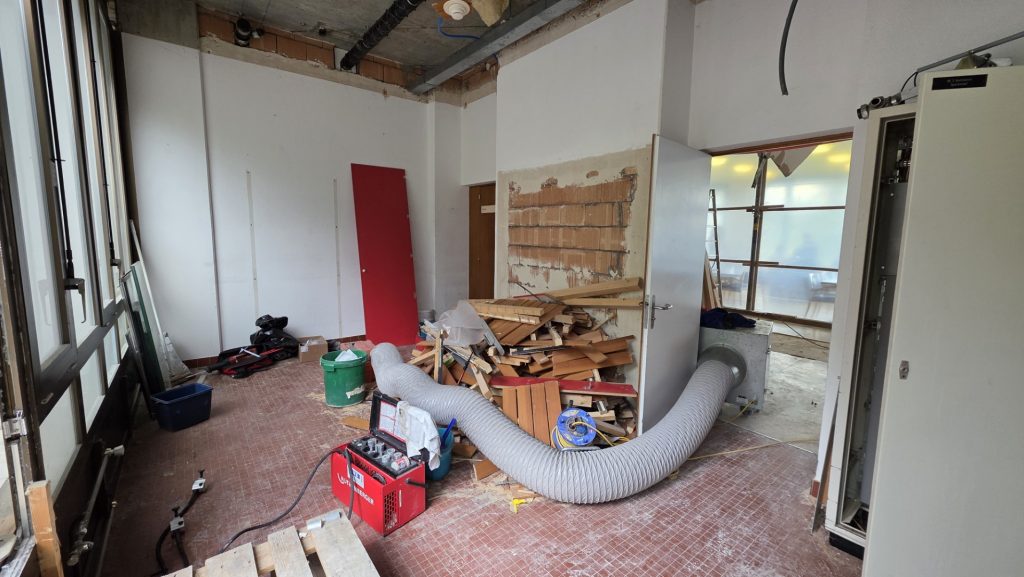

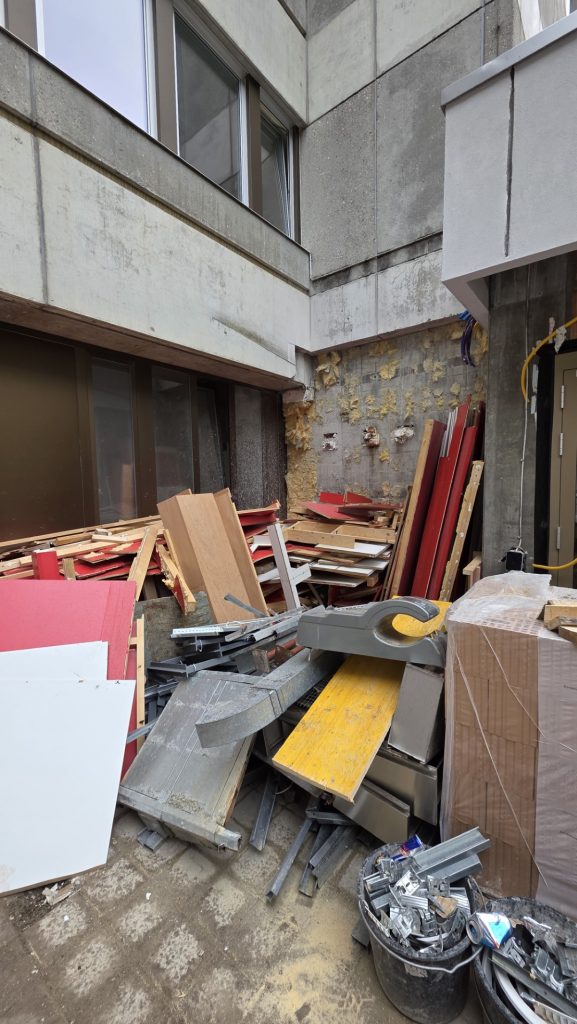

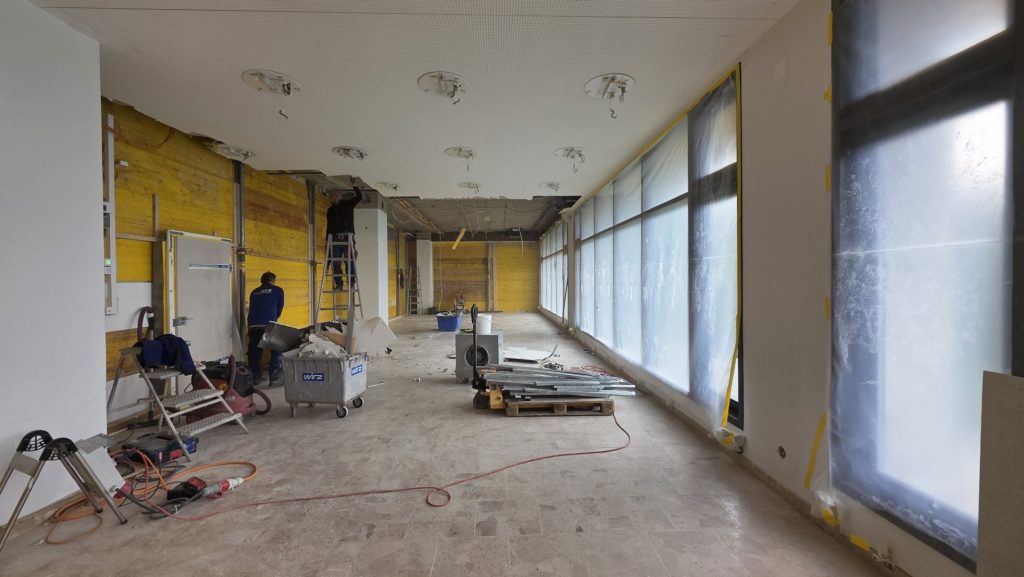

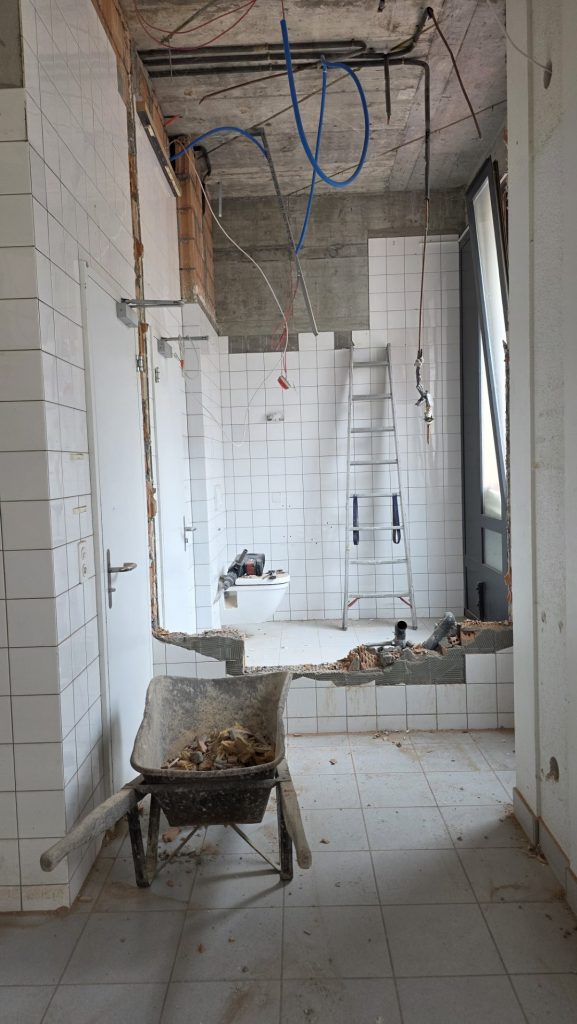

Nachstehend ein paar Eindrücke der bisherigen Arbeiten (Etappen 4.1 und 4.2):

Ausblick bis Ende Jahr

Ab der zweiten Hälfte Juli verlagert sich mit den Etappen 4.3 und 4.4 das Geschehen in Richtung Nordfassade. Der neue Buffetbereich wird eingebaut, dazu die Nordfassade geöffnet und versetzt und anschliessend können das geplante Fumoir und der zugehörige Vorplatz realisiert werden.

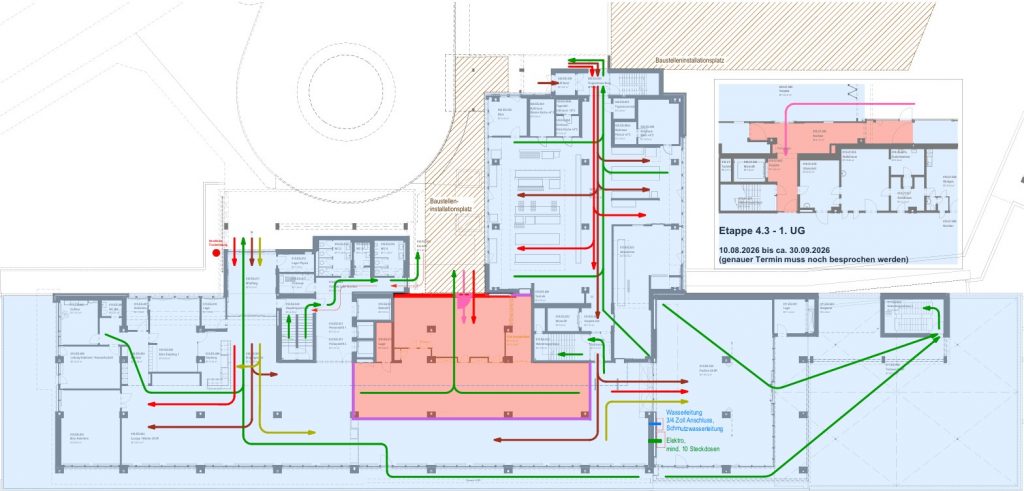

Etappe 4.3: 22.Juli bis 16. Dezember 2026

Etappe 4.4: 09. November bis 18. Dezember 2026 (Fumoir)
